У Кривому Розі триває масштабна підготовка до нового опалювального сезону. Через ризик нових російських атак на критичну інфраструктуру у місті разом із міжнародними партнерами посилюють системи тепло- та водопостачання, щоб забезпечити їхню безперебійну роботу навіть у надзвичайних умовах.
Про це повідомили на сайті виконкому Криворізької міськради.
У Кривому Розі капітально відремонтують понад 40 км тепломереж: деталі робіт у Тернівському районі

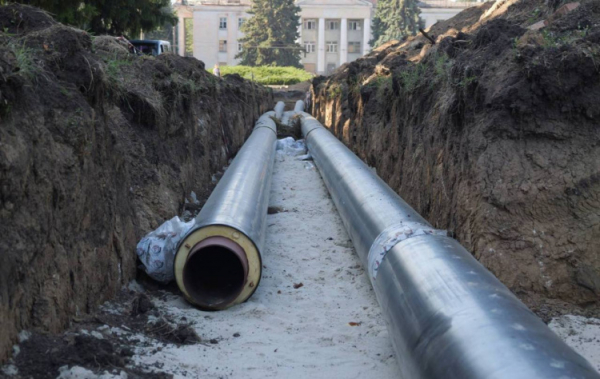

Оновлення тепломереж — фото сайт виконкому Криворізької міськради
У Тернівському районі Кривого Рогу тривають масштабні роботи із заміни теплових мереж від котельні «Північний ГЗК-2». Наразі, на двох дільницях теплотрас виконано понад 90% робіт. Загалом, буде оновлено понад 4,3 км мереж, які забезпечують теплом 25 житлових будинків, гімназію та Станцію юних техніків.
Котельня «Північний ГЗК-2» забезпечує теплом 254 житлові будинки Тернівського району. Загальна протяжність теплових мереж, які обслуговує котельня, становить 61 км. Оновлення мереж відбувається одночасно з підготовкою та ремонтом обладнання самої котельні. На «Північному ГЗК-2» працюють три водогрійні котли ПТВМ-50. Два з них були капітально відремонтовані минулого року, ще один — у цьому році.
Наразі, підприємство одночасно працює на двох важливих дільницях теплової мережі.

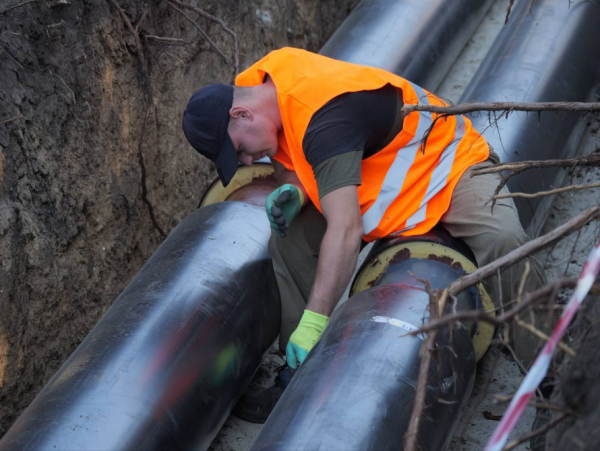

Перша дільниця має протяжність 1,83 км та забезпечує теплом 12 житлових будинків. Тут зношені трубопроводи замінюють на сучасні попередньо теплоізольовані пластикові труби. Такі рішення дозволяють підвищити надійність теплопостачання та зменшити теплові втрати під час транспортування теплоносія.

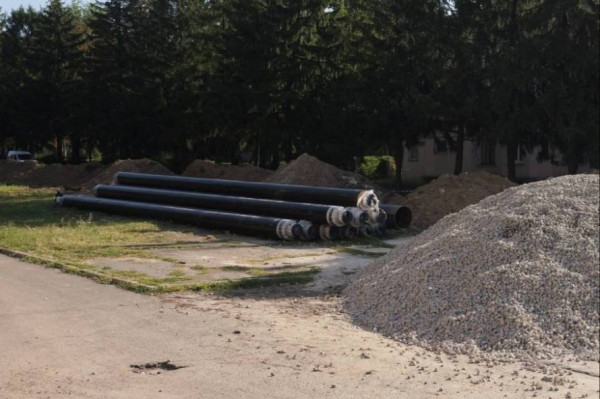

Оновлення тепломереж — фото сайт виконкому Криворізької міськради
Читайте також: Стабільне тепло взимку: як у Кривому Розі перевіряють готовність теплових мереж

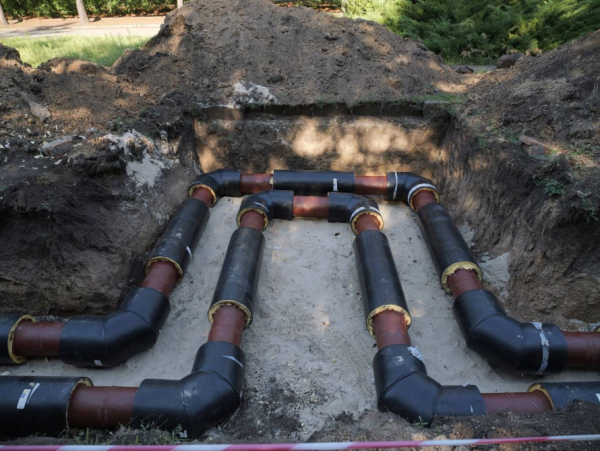

Оновлення тепломереж — фото сайт виконкому Криворізької міськради
Друга дільниця — 2,5 км теплотраси, від якої залежить теплопостачання 13 житлових будинків, гімназії та станції юних техніків. На цій ділянці старі трубопроводи замінюють на нові металеві труби.
«Фактично, ми вийшли на фінішну пряму. Зараз завершуємо монтажні роботи та готуємо мережі до проведення необхідних випробувань. Наше завдання — завершити всі роботи вчасно, щоб до початку опалювального сезону мережі були повністю готові до роботи», — зазначив Павло Каракай, начальник Тернівського теплового району КПТМ «Криворіжтепломережа».
Для мешканців будинків та закладів, які отримують тепло від цих дільниць, це означатиме, насамперед, підвищення надійності теплопостачання та зменшення ризиків пошкоджень теплотрас під час опалювального сезону.
Роботи, які виконуються у Тернівському районі, є складовою загальноміської підготовки теплового господарства Кривого Рогу до опалювального сезону 2026–2027 років.

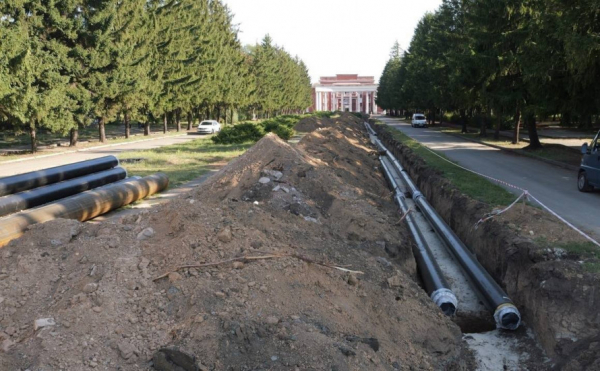

Оновлення тепломереж — фото сайт виконкому Криворізької міськради
У межах підготовки до зими комунальне підприємство «Криворіжтепломережа» планує капітально відремонтувати близько 40 км теплових мереж. З них 13 км будуть повністю замінені.
Додамо, підготовка теплового господарства включає цілий комплекс технічних заходів. Фахівці підприємства проводять гідравлічні випробування мереж, ремонтують котли та інше котельне обладнання, готують до роботи насосні станції й інші об’єкти теплопостачання. Загалом програмою передбачена підготовка 66 котелень та 30 насосних станцій. На сьогодні план підготовки до опалювального сезону виконано на 75%.
Раніше ми писали: зміни в роботі електротранспорту: у Кривому Розі з 4 по 8 вересня не ходитимуть трамваї.
