Як іронізує «ГО «Спільнота родин криворізьких Героїв», нам обіцяли до 1-го листопада завершити будівництво Меморіалу, але щось пішло не так…

1. Паркан
Продовжують обкладати гранітом. До покостівського додали вкраплення червоного токівського граніту. Процес ще не завершено, до того ж є великі щілини між плитами, які (напевно) ще будуть чимось заповнюватися. За оновленим календарним планом паркан мав бути повністю готовий до кінця жовтня 2025 року. Очевидно, що терміни не дотримані. Причини — невідомі. Відповідальність підрядника — не визначена.
2. Вхідна брама
Ведуться активні роботи з облицювання гранітом — токівським та покостівським. Майданчик перед входом потроху облаштовують. Цей об’єкт мав бути повністю завершений до кінця жовтня 2025 року (включно з облицюванням фасадів). Очевидно, що терміни не дотримані. Причини — невідомі. Відповідальність підрядника — не визначена.
3. Каплиця

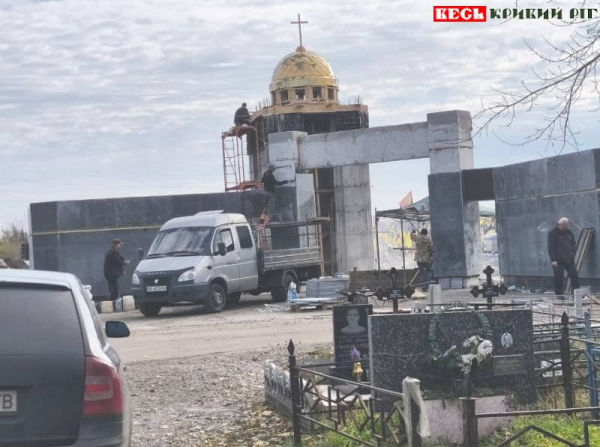

Черговий місяць — черговий рівень бетонної заливки. Облицювання фасадів ще не почалося. Цими вихідними встановили позолочений купол, хоча стіни ще не завершені. Сподіваємося, що у спеціаліста з технічного нагляду все під контролем. Вона так само мала бути повністю готова до кінця жовтня 2025 року. Очевидно, що терміни не дотримані. Причини — невідомі. Відповідальність підрядника — не визначена.
4. Ритуальний майданчик
За місяць повністю виросли колони та почалися роботи над дахом. Облицювання фасадів навіть не розпочато. І цей об’єкт мав бути завершений до кінця жовтня 2025 року. Очевидно, що терміни не дотримані. Причини — невідомі. Відповідальність підрядника — не визначена.
5. Дощова каналізація
Продовжилися роботи з її облаштування. Як результат місяця — дощова каналізація з’явилася, а з асфальтом довелося попрощатися. А після дощів — знову місити багнюку… Роботи з її облаштування мали бути завершені в серпні 2025 року. Прострочення вже на 2 місяці. Причини — невідомі. Відповідальність підрядника — не визначена.
6. Водопровід
Наразі вода є лише в одному крані, який знаходиться за парканом у кінці Сектору. Нових робіт не велося. Схоже, що на одному стаціонарному крані ці роботи можна вважати завершеними.
7. Зовнішнє освітлення
Ніяких робіт у цьому напрямку ми не спостерігали за весь час будівництва. Мало бути завершено до кінця вересня 2025 року. Прострочення вже на 1 місяць. Причини — невідомі. Відповідальність підрядника — не визначена.
8. Благоустрій та озеленення
Важко сказати, що саме входить до цього блоку. Точно можна сказати, що рослин, лавок та обіцяних гранітних смітників не з’явилося. Проте активно вкладається плитка на центральній площі. Цікавим є те, що могили ми маємо заливати 40 см бетону, а на центральній площі акуратно вкладається тротуарна плиточка на 40 см піску. Цей блок робіт мав бути завершений до кінця жовтня 2025 року. Очевидно, що терміни не дотримані. Причини — невідомі. Відповідальність підрядника — не визначена.
9. Центральна скульптура
Хоча її й було виключено з переліку робіт підрядника, спостерігати за історією ми не припинили. Але за рік — жодних змін. Ніякого конкурсу не оголошено. Обіцянки, хоч і публічні, а все одно — цяцянки.
Загалом, останні кілька тижнів на Секторі спостерігається неймовірна активність. Такої кількості робітників ми ще не бачили. Гул стоїть такий, що про те, щоб побути з рідним у тиші хоча б кілька хвилин, можна й не мріяти. Схоже, що хтось у високих кабінетах подивився на календар і сказав: «Ой».
До того, що на Секторі третина могил просіла під землю, нікому немає діла. Робітники кажуть, що їм ніколи допомагати родинам, а місто просто тримає мовчанку.
Юрій ПОТУПЧИК,
спеціально для рубрики
