В Кривому Розі на 77% тепломережі Теплоцентралі вже заповнено водою

На Криворізькій теплоцентралі завершуються підготовчі роботи для подачі тепла споживачам. Зокрема, 77% теплових мереж підприємства вже заповнено мережевою водою, повідомляє прес-служба підприємства

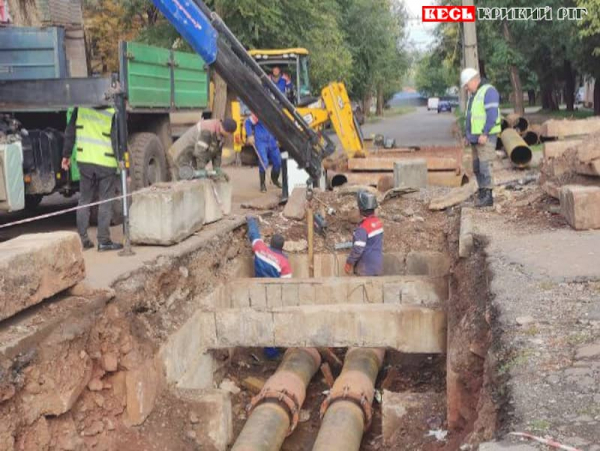

Ремонт теплотраси на ділянці Криворізької теплоцентралі

Результати за минулий тиждень:

— Ремонт теплових мереж протяжністю 1,7 км. Загалом замінено майже 72 км труб.

— Відновлено 1153 метрів пошкодженої ізоляції теплових мереж надземної прокладки. Станом на кінець жовтня відновлено 5801 метр пошкодженого ізоляційного покриття.

— Завершено відновлення теплоізоляції та обмурівки 2 котлів.

До підготовчих робіт залучено 58 бригад — власні сили підприємства, підрозділи Групи Нафтогаз та підрядні організації.
